إدارة المشاريع للشركات الناشئة التقنية

كيف تبني منتجاً ناجحاً خلال 90 يوماً؟

Startup Team
2

نبذة عن مقدم الورشة

سلطان أحمد اللغبي

سلطان أحمد اللغبي

🎓

التعليم

ماجستير في هندسة البرمجيات من جامعة سكرانتون الأمريكية

🎯

الاهتمامات الحالية

إدارة المشاريع التقنية وتطوير المنتجات للشركات التقنية الناشئة

💼

الخبرة

أكثر من 15 سنة في مجال إدارة المشاريع البرمجية وبرامج ومبادرات التحول الرقمي

🏆

الشهادات المهنية

PMP RMP ACP CMMI CSM
3

أجندة الورشة

1

فهم المشكلة والعميل (Discovery)

كيف نكتشف هل المشكلة حقيقية ومن هو العميل الفعلي؟

2

التحقق من الفكرة والسوق (Validation)

نماذج أولية بسيطة، مقابلات عملاء، Landing Page، وقياس الاهتمام.

3

تخطيط المنتج وخريطة الطريق (Planning)

تحديد الـ MVP، User Stories، وخطة 90 يوماً.

4

بناء الـ MVP خلال 4–8 أسابيع (Build)

تنفيذ النسخة الأولى بأقل تكلفة وأسرع وقت مع الحفاظ على الجودة الأساسية.

5

الإطلاق التجريبي وقياس النتائج (Beta Launch)

تشغيل المنتج مع مستخدمين حقيقيين وجمع البيانات وقياس السلوك.

6

التحسين والتكرار للوصول لـ Product–Market Fit

دورة Build–Measure–Learn واستخدام البيانات لتحسين المنتج.

7

الاستعداد للتوسع والنمو (Scale)

البنية التقنية، الأتمتة، وتحضير الفريق والنظام للنمو.

8

إدارة الفريق والمنهجيات الرشيقة Agile

Agile، Scrum، إدارة الخلافات، ونموذج توكمان لتطور الفرق.

9

الأمن السيبراني والذكاء الاصطناعي في المنتج

الحد الأدنى للأمان، وكيف يضيف الذكاء الاصطناعي قيمة فعلية للمنتج.

10

تطبيق عملي ومخرجات الورشة

تمرين عملي على المخاطر، Roadmap، وتحديد أول 5 مميزات.

4

مراحل تطوير المنتج التقني في الشركة الناشئة

من الفكرة إلى الإطلاق

يمر أي منتج تقني ناجح في شركة ناشئة بمجموعة مراحل واضحة تساعد الفريق على تقليل الهدر في الوقت والمال، وتزيد من فرص النجاح:

  1. المرحلة 1 – Discovery: فهم المشكلة والعميل الحقيقي.
  2. المرحلة 2 – Validation: التحقق من صحة الفكرة بدون برمجة أو بأقل قدر ممكن.
  3. المرحلة 3 – Planning: تخطيط المنتج، تحديد الـ MVP، وخريطة الطريق.
  4. المرحلة 4 – Build: بناء نسخة أولى تعمل (MVP) خلال 4–8 أسابيع.
  5. المرحلة 5 – Beta Launch: إطلاق تجريبي محدود لمستخدمين حقيقيين.
  6. المرحلة 6 – Iteration: تحسين وتعديل المنتج بناءً على البيانات وFeedback.
  7. المرحلة 7 – Scale: الاستعداد للتوسع والنمو (تقنياً وتشغيلياً).

كيف تستفيد الشركات الناشئة من هذه المراحل؟

  • الانتقال بشكل منهجي بين المراحل يساعد الفريق على تجنّب القرارات العشوائية وتقليل المخاطر.
  • كل مرحلة تتطلب إجابة واضحة على أسئلة محددة ومقاييس نجاح سهلة، ما يمكّن الفريق من تقييم تقدمه باستمرار.
  • استخدام أدوات مثل Figma في المراحل المبكرة (تصميم أولي/نماذج أولية) يمكّن الفريق من اختبار الفكرة مع العملاء قبل أي تطوير برمجي فعلي.
  • يصبح واضحاً للمؤسسين أن تطوير الكود ليس هو أول خطوة ولا الهدف الأخير، بل جزء من سلسلة تعلم مستمر.

اقتراح: استخدم هذه المراحل كخريطة عملية لتشخيص وضع شركتك وتحديد التحديات التي تواجهها (مثل الفكرة، النمذجة، تجربة المستخدم عبر Figma، أو قضايا الأمان السيبراني)، ووجّه الفريق بناءً على المرحلة الحالية.

5

مقدمة: كيف تفكر الشركات الناشئة في المشاريع؟

Traditional vs Agile

إدارة مشاريع أم إدارة منتج؟

الإدارة التقليدية: نطاق ثابت، خطة كاملة، مقاومة للتغيير.

الشركات الناشئة: فرضيات، تجارب سريعة، قرارات مبنية على بيانات السوق.

الخلاصة: الشركة الناشئة تحتاج إدارة تجربة ومنتج أكثر من إدارة مشروع ثقيل.

Build Measure Learn

نهج Build–Measure–Learn

بناء – قياس – تعلم هو قلب إدارة المشاريع في الشركات الناشئة التقنية:

  • تبني أسرع نسخة من الحل (MVP).
  • تقيس سلوك المستخدمين والنتائج الفعلية.
  • تتعلم وتعدّل المنتج والاتجاه بناءً على البيانات.

كل دورة تعلم ناجحة تقربك من Product–Market Fit.

6

المرحلة الرابعة: كيف تبني MVP فعّال خلال 4–8 أسابيع

Hypothesis

تحديد الفرضيات الأساسية

ابدأ بسؤالين: ما المشكلة التي أحلّها؟ ومن العميل الحقيقي؟

اكتب فرضيات واضحة مثل:
“نعتقد أن المتاجر الإلكترونية تحتاج أداة تقارير تلقائية توفر 50% من وقتهم”.

MLP

من MVP إلى MLP (Minimum Lovable Product)

لا يكفي أن يعمل المنتج، يجب أن يحبه المستخدم الأولي:

  • واجهة بسيطة وواضحة.
  • حل واضح لمشكلة واحدة مهمّة.
  • تجربة مستخدم بدون تعقيد.
Real Need

التحقق من أن الاحتياج حقيقي

قبل كتابة الكود:

  • 20+ مقابلة مع عملاء محتملين.
  • نماذج واستبيانات بسيطة (Google Forms / Typeform).
  • تجربة Prototype بسيط أو Landing Page.

هدفك: تتأكد أن المشكلة موجودة وأن المستخدم مستعد يدفع.

7

إدارة النطاق والتقليل من المميزات الزائدة

Scope Creep

التضخم في النطاق (Scope Creep)

أكبر عدو للشركات الناشئة التقنية هو إضافة مميزات بلا توقف.

دور المؤسس ومدير المشروع هو حماية الفريق من “كل شي مهم”.

Prioritization

أدوات ترتيب الأولويات

  • MoSCoW: Must / Should / Could / Won’t.
  • RICE: Reach – Impact – Confidence – Effort.
  • Kano: ما هو أساسي؟ ما هو مدهش؟ ما يمكن تأجيله؟

ابدأ دائماً بما يحل المشكلة الأساسية ويُظهِر قيمة المنتج للمستخدم.

8

إدارة وقت الشركة الناشئة وخطة 90 يوماً

Roadmap

خريطة طريق بسيطة وواضحة

قسّم 90 يوماً إلى 6 Sprints (كل Sprint أسبوعين تقريباً):

  • Sprint 1–2: بناء الجوهر (Core Features).
  • Sprint 3–4: الاختبار والتحسين.
  • Sprint 5–6: الإطلاق والتهيئة للنمو.
Team Tasks

توزيع المهام على فريق صغير

في الشركات الناشئة، كل شخص يلبس أكثر من قبعة:

  • مؤسس منتج + مبيعات + عميل.
  • مطوّر + تشغيل + دعم فني.

استخدم Trello / Jira / Linear لتنظيم المهام ومتابعتها.

KPIs

متابعة التقدم باستخدام KPIs أسبوعية

اختر 3–5 مؤشرات فقط، مثل:

  • عدد المستخدمين النشطين أسبوعياً.
  • عدد الاجتماعات/التجارب مع العملاء.
  • عدد الميزات التي وصلت إلى “Done”.

لو ما تقيس، ما تقدر تدير مشروعك فعلياً.

9

إدارة المخاطر في الشركات الناشئة التقنية

Product Risk

مخاطر المنتج

هل يحل المنتج مشكلة حقيقية؟ هل المستخدم مستعد يدفع مقابل الحل؟

Tech Risk

مخاطر التقنية

هل التقنية المختارة مناسبة للفريق؟ هل يمكن التوسع عليها لاحقاً؟

Market Risk

مخاطر السوق

هل الوقت مناسب للدخول للسوق؟ هل المنافسة قوية؟ هل لديكم تميّز واضح؟

Growth Risk

مخاطر النمو

ماذا لو نجحتم بسرعة؟ هل البنية والتشغيل قادران على استيعاب النمو؟

مصفوفة مخاطر بسيطة

قيّم كل خطر حسب:

  • احتمالية الحدوث (من 1 إلى 5).
  • قوة التأثير (من 1 إلى 5).

ركّز أولاً على المخاطر عالية الاحتمالية وعالية التأثير.

10

إدارة أصحاب المصلحة (المستثمرين – المسرّعة – العملاء – الفريق)

Communication

تواصل واضح ومنتظم

التحديثات القصيرة المنتظمة أفضل من التقارير الطويلة المتأخرة.

استخدم قالب موحد لتحديث التقدم:
ما أنجزناه – ما نتعامل معه الآن – ما نخطط له.

Investor Expectations

ما الذي يتوقعه المستثمر؟

وضوح في الأرقام، فهم للمخاطر، وخطة نضجة للـ 6–12 شهر القادمة.

Progress Update

التقارير للمسرّعة

الهدف من المسرّعة هو مساعدتك على النمو، فكن شفافاً في التحديات قبل النجاحات.

11

بناء فريق العمل في الشركات الناشئة التقنية

Team Selection

اختيار الفريق في المراحل المبكرة

ابحث عن أشخاص:

  • متعددي المهارات.
  • يركّزون على الحل لا على اللقب.
  • يتحمّلون الغموض والتغيّر السريع.
Founder Skills

ما يجب أن يتقنه كل Founder تقني

  • فهم عميق للمشكلة والعميل.
  • مهارات تواصل مع الفريق والمستثمرين.
  • القدرة على اتخاذ قرارات سريعة ببيانات ناقصة.
Outsourcing

Outsourcing أم فريق داخلي؟

Outsourcing: مناسب للمهام المحددة والقصيرة.

فريق داخلي: للمنتج الأساسي ورحلة النمو الطويلة.

11.5

المدير الناجح vs المدير غير الناجح

المدير غير الناجح

Messy Desk

الفوضى وعدم التنظيم

  • مكتب مليء بالأوراق والمهام المتراكمة
  • عدم وضوح الأولويات
  • فقدان السيطرة على المهام
  • ضغط مستمر وعدم القدرة على التركيز
Confusing Path

عدم وضوح الهدف

  • طرق متشعبة بدون اتجاه واضح
  • إشارات متضاربة ومربكة
  • فريق لا يعرف إلى أين يتجه
  • ضياع الوقت والجهد

الخصائص:

  • ❌ رد الفعل بدلاً من التخطيط
  • ❌ إدارة الأزمات بدلاً من منعها
  • ❌ التركيز على المهام بدلاً من الأهداف
  • ❌ عدم التواصل الفعّال
  • ❌ إلقاء اللوم على الفريق
VS

المدير الناجح

Organized Desk

التنظيم والوضوح

  • مكتب منظم ومرتب
  • أولويات واضحة ومحددة
  • سيطرة كاملة على المهام
  • بيئة عمل منتجة ومركزة
Clear Goal

هدف واضح ومحدد

  • مسار واضح نحو الهدف
  • إشارات واضحة ومفهومة
  • فريق يعرف الوجهة
  • استخدام أمثل للوقت والموارد

الخصائص:

  • ✅ التخطيط الاستباقي
  • ✅ منع المشاكل قبل حدوثها
  • ✅ التركيز على الأهداف الاستراتيجية
  • ✅ تواصل فعّال ومستمر
  • ✅ دعم الفريق وتمكينه
12

Agile Manifesto: القيم الأربعة الأساسية

People over Process

1. People and Interaction over Processes & Tools

الأشخاص والتفاعل أهم من العمليات والأدوات

في الشركات الناشئة: التواصل المباشر أهم من الأدوات المعقدة. ركّز على بناء علاقات قوية في الفريق.

Working Software

2. Working Software over Comprehensive Documentation

المنتج العامل أهم من التوثيق الشامل

في الشركات الناشئة: ركّز على منتج يعمل بدلاً من توثيق شامل. وثّق فقط ما هو ضروري.

Customer Collaboration

3. Customer Collaboration over Contract Negotiation

التعاون مع العملاء أهم من التفاوض على العقود

في الشركات الناشئة: اجعل العملاء جزءاً من العملية. اختبر معهم أسبوعياً، استمع لـ Feedback.

Responding to Change

4. Responding to Change over Following a Plan

الاستجابة للتغيير أهم من اتباع الخطة

في الشركات الناشئة: كن مستعداً لتغيير الأولويات بناءً على Feedback السوق. المرونة هي المفتاح.

12.1

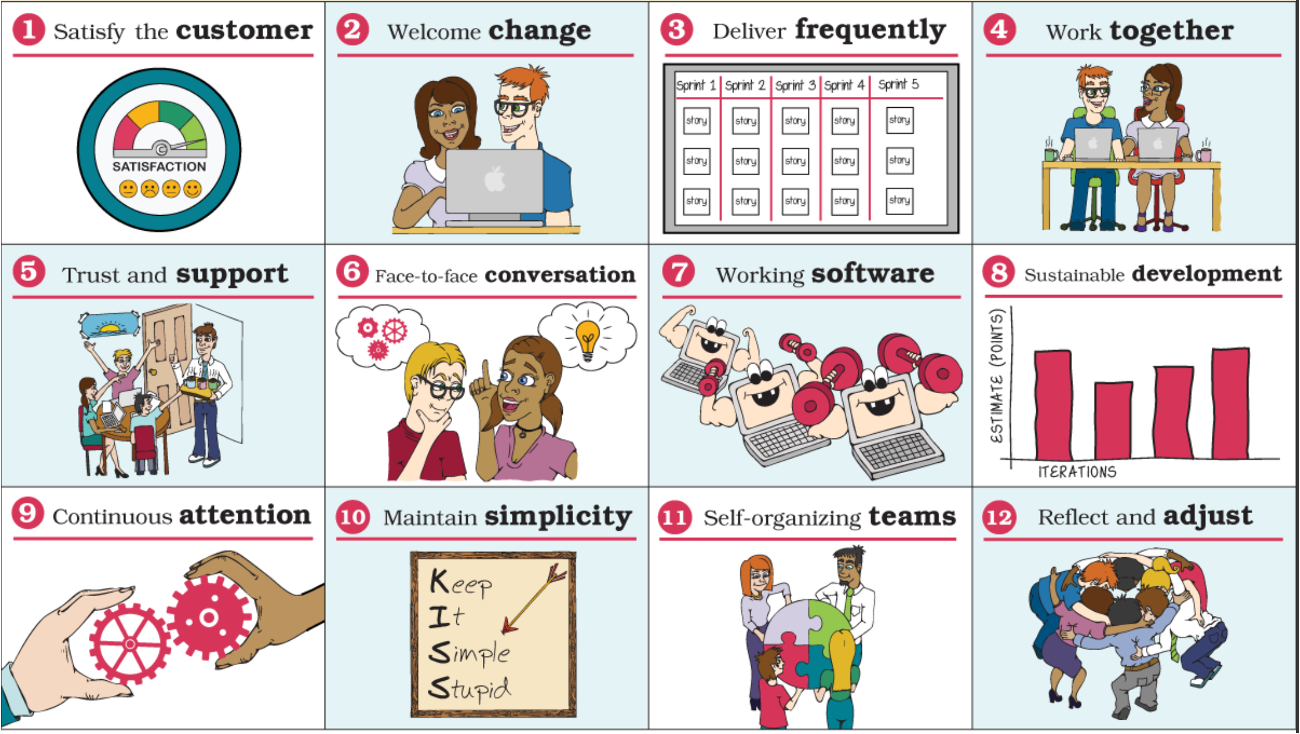

المبادئ الـ12 لمنهجية Agile

المبادئ الـ12 لمنهجية Agile
1

إرضاء العميل

إرضاء العميل من خلال التسليم المبكر والمستمر للمنتج القيّم

2

الترحيب بالتغيير

الترحيب بالتغييرات حتى في مراحل متأخرة - التغيير يعطي ميزة تنافسية

3

التسليم المتكرر

تسليم منتج يعمل بشكل متكرر (من أسبوعين إلى شهرين)

4

العمل معاً

رجال الأعمال والمطورون يعملون معاً يومياً طوال المشروع

5

الثقة والدعم

بناء المشاريع حول أفراد متحمسين. امنحهم البيئة والدعم الذي يحتاجونه

6

المحادثة وجهاً لوجه

الطريقة الأكثر فعالية وفعالية لنقل المعلومات داخل فريق التطوير

7

المنتج العامل

المنتج العامل هو المقياس الأساسي للتقدم

8

التطوير المستدام

الرعاة والمطورون والمستخدمون يجب أن يكونوا قادرين على الحفاظ على وتيرة ثابتة إلى أجل غير مسمى

9

الاهتمام المستمر

الاهتمام المستمر بالتميز التقني والتصميم الجيد يعزز المرونة

10

البساطة

البساطة - فن زيادة كمية العمل غير المنجز - ضرورية

11

الفرق ذاتية التنظيم

أفضل المعماريات والمتطلبات والتصاميم تأتي من فرق ذاتية التنظيم

12

التفكير والتعديل

في فترات منتظمة، يفكر الفريق في كيفية أن يصبح أكثر فعالية

12.2

أساليب حل الخلافات في الفرق التقنية

🤝

Accommodating
(Friendly Helper)

High Concern for Others, Low Concern for Self

متى تستخدمه: عندما تكون العلاقة أهم من النتيجة، أو عندما تكون مخطئاً

مثال: قبول قرار الفريق حتى لو كنت تفضل خياراً آخر

🤝

Collaborating
(Problem Solver)

High Concern for Others, High Concern for Self

متى تستخدمه: عندما تكون القضية مهمة للطرفين وتحتاج حل مبتكر

مثال: مناقشة معماريّة تقنية للوصول لحل أفضل للطرفين

😐

Avoiding
(Impersonal Complier)

Low Concern for Others, Low Concern for Self

متى تستخدمه: عندما تكون القضية تافهة أو تحتاج وقت للتفكير

مثال: تأجيل نقاش غير ضروري لوقت أفضل

💪

Competitive
(Tough Battler)

Low Concern for Others, High Concern for Self

متى تستخدمه: عندما تكون القضية حرجة وتحتاج قرار سريع

مثال: قرار أمني حرج يحتاج تنفيذ فوري

🤝

Compromising
(Maneuvering Conciliator)

Middle Ground

متى تستخدمه: عندما تحتاج حل سريع والطرفان متساويان في القوة

مثال: تقسيم الميزات بين Sprint الحالي والقادم

12.3

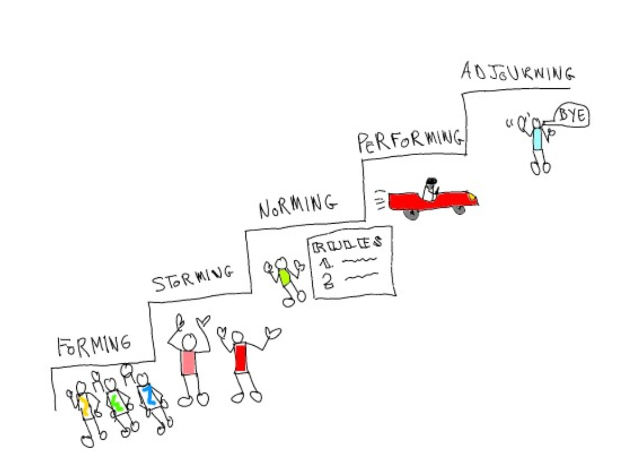

نموذج توكمان: مراحل تطور فريق العمل

نموذج توكمان: مراحل تطور فريق العمل
12.4

دورة Agile: من التحليل إلى الإطلاق

📊

التحليل (Analysis)

فهم المتطلبات، تحليل المشكلة، تحديد الأولويات

🎨

التصميم (Design)

تصميم الحل، رسم البنية، تحديد التقنيات

💻

البرمجة (Programming)

كتابة الكود، بناء الميزات، Code Reviews

الاختبار (Testing)

Unit Tests، Integration Tests، QA

👀

المراجعة (Review)

Sprint Review، Feedback، Retrospective

🚀

الإطلاق (Release)

Deploy to Production، Monitor، Iterate

ملاحظة: هذه دورة مستمرة. بعد كل Release، نعود للتحليل بناءً على Feedback المستخدمين

12.5

إطار عمل Scrum للشركات الناشئة

إطار عمل Scrum للشركات الناشئة
12.6

مهارات إدارة الفريق للشركات الناشئة

1

إدارة الخلافات

2

قيادة الفريق

3

دعم أداء الفريق

4

تمكين أعضاء الفريق

5

ضمان التدريب الكافي

6

بناء الفريق

7

إزالة المعوقات

8

التفاوض على الاتفاقيات

9

التعاون مع أصحاب المصلحة

10

بناء الفهم المشترك

11

دعم الفرق الافتراضية

12

تعريف قواعد الفريق

13

التوجيه والإرشاد

14

الذكاء العاطفي

13

أدوات تساعد الشركات الناشئة التقنية

Project Management

إدارة العمل

Jira / Linear / Trello لتنظيم المهام وSprints.

Docs

التوثيق والمعرفة

Notion / Confluence لتوثيق القرارات والمعرفة.

Communication

التواصل

Slack / Teams / Discord لرفع فعالية تواصل الفريق.

Analytics

تحليل سلوك المستخدم

Google Analytics / Mixpanel / Hotjar لفهم الاستخدام وتحسين المنتج.

14

أساسيات الأمن السيبراني للشركات الناشئة التقنية

Security Basics

لماذا الأمن مهم من أول يوم؟

بناء منتج بدون حد أدنى من الأمان يعني:

  • خطر فقدان بيانات العملاء.
  • فقدان الثقة في العلامة التجارية.
  • صعوبة التوسع مع مستثمرين أو شركاء كبار.
Minimum Security Layer

الحد الأدنى للأمان (Minimum Security Layer)

  • استخدام HTTPS في كل الصفحات والخدمات.
  • تخزين كلمات المرور مشفرة (BCrypt / Argon2).
  • تحديد صلاحيات بحسب الأدوار (RBAC).
  • نسخ احتياطي دوري لقاعدة البيانات.
  • تفعيل التحقق بخطوتين (2FA) للحسابات الحساسة.

هذه ليست رفاهية، بل أساس لاستمرارية المشروع.

15

الذكاء الاصطناعي للشركات الناشئة التقنية

AI Value

كيف يضيف AI قيمة لمنتجك؟

الذكاء الاصطناعي ليس هدفاً بحد ذاته، بل أداة لزيادة القيمة:

  • تحسين التوصيات (Recommendations).
  • أتمتة الدعم الفني (Chatbots).
  • تحليلات تنبؤية (Predictive Analytics).
AI Start

كيف تبدأ بشكل عملي وبأقل تكلفة؟

  • ابدأ باستخدام APIs جاهزة (OpenAI / Google Gemini / Azure AI).
  • اختبر Use Case واحد فقط قبل الاستثمار الكبير.
  • اجمع بياناتك من اليوم الأول بشكل منظّم (Logs، Events، Feedback).

ابدأ صغيراً، قِس النتيجة، ثم قرر التوسع أو التعديل.

16

تطبيق عملي (Workshop Activity)

Workshop Activity

نطلب من كل شركة:

1
تحديد أهم 3 مخاطر حالية للمشروع (منتج، سوق، تقنية، أمن).
2
تصميم Roadmap بسيطة لـ 30 يوماً لمعالجة خطر واحد على الأقل.
3
اختيار أول 5 مميزات سيتم تنفيذها في المنتج خلال 90 يوماً.
17

مخرجات الورشة (Value)

بعد الورشة يتوقّع من كل شركة:

Plan

خطة تشغيلية واضحة لـ 30–90 يوماً

MVP

MVP محدد بوضوح وجاهز للتنفيذ

Roadmap

خريطة طريق للمنتج لـ 90 يوماً

Risk Management

قائمة مخاطر وخطة للتعامل معها

Team

آلية واضحة لإدارة الفريق والمهام

Quality

وعي أفضل بالأمن السيبراني وAI في المشروع

شكراً لكم ✨

أسئلة ونقاش

Thank You

إدارة المشاريع للشركات الناشئة التقنية

كيف تبني منتجاً ناجحاً خلال 90 يوماً؟

1 / 25
